中铁上海局成都轨道交通8号线一期工程6标施工日报(2019年10月25日)

阅读量:3782534 2019-10-25


今天是2019年10月25日,农历九月二十七,星期五。天气:阴,12度,微风。今天的主要施工内容有:
一、杉板桥站今日现场施工情况

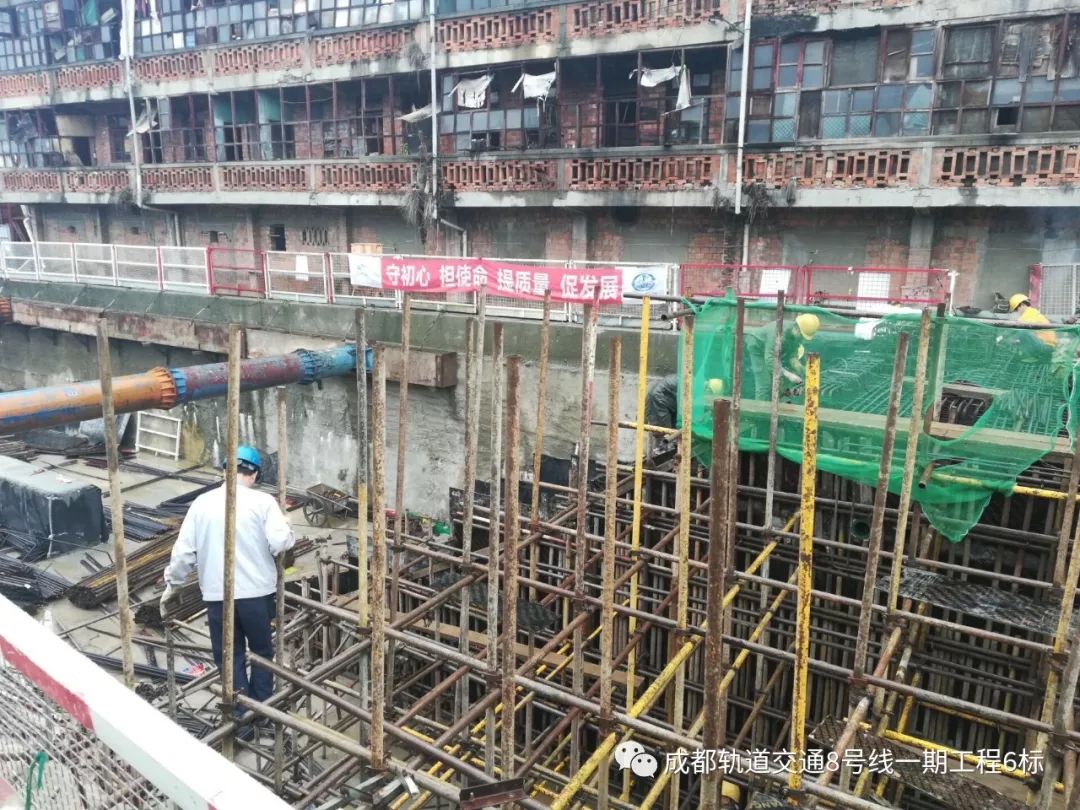

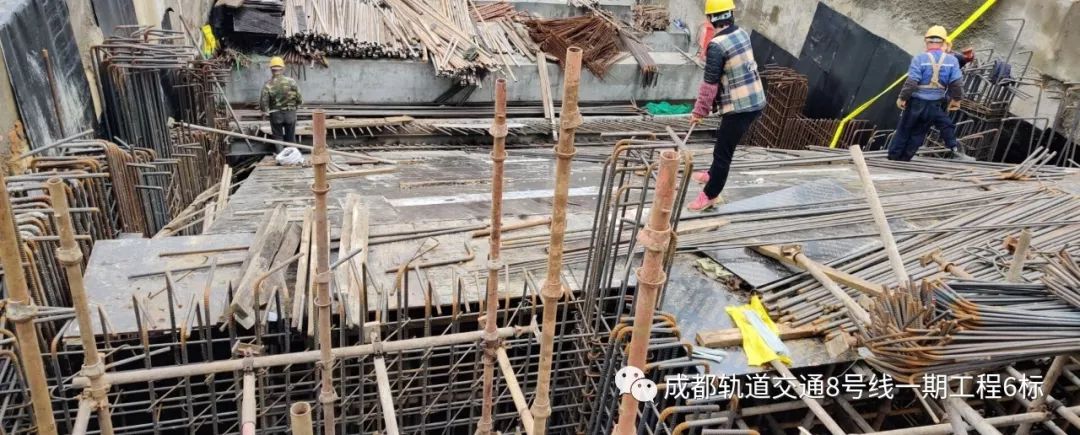

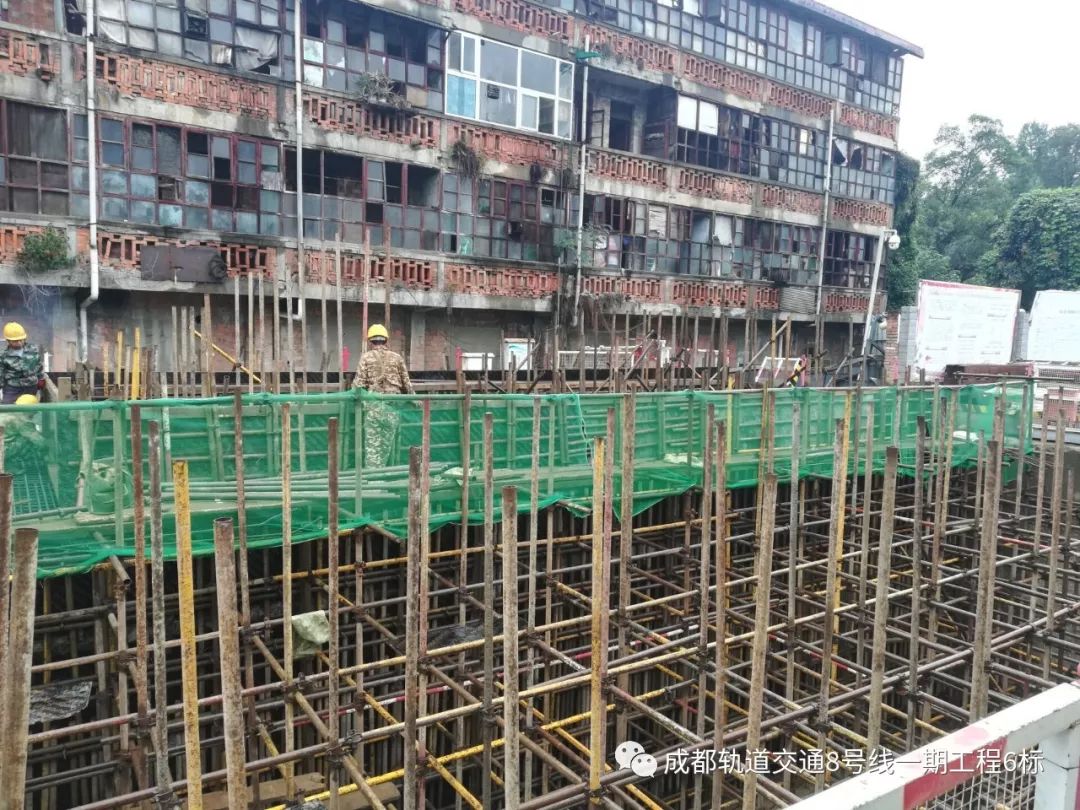

1、10-13轴站台板模板铺设。作业人员2人(木工2人),今日完成该项的20%,累计完成该项的70%。

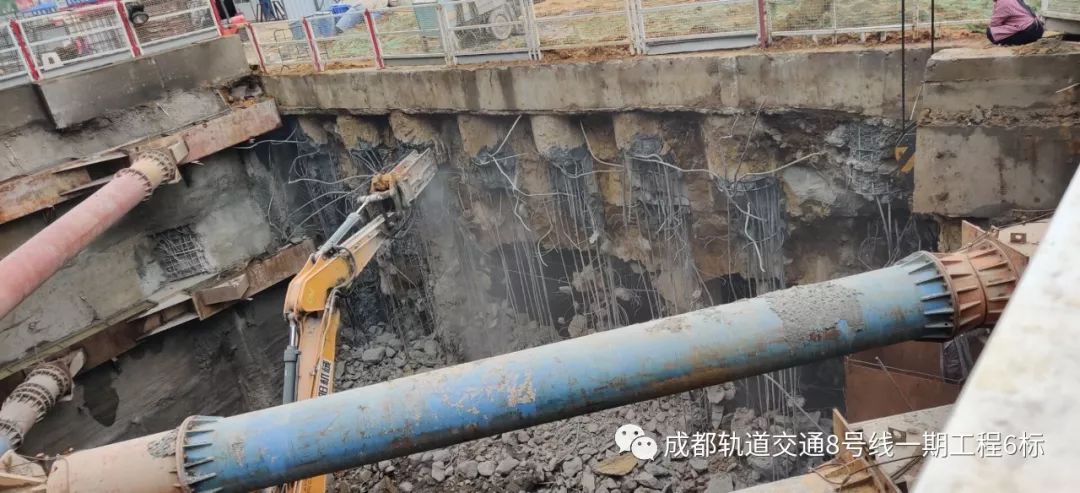

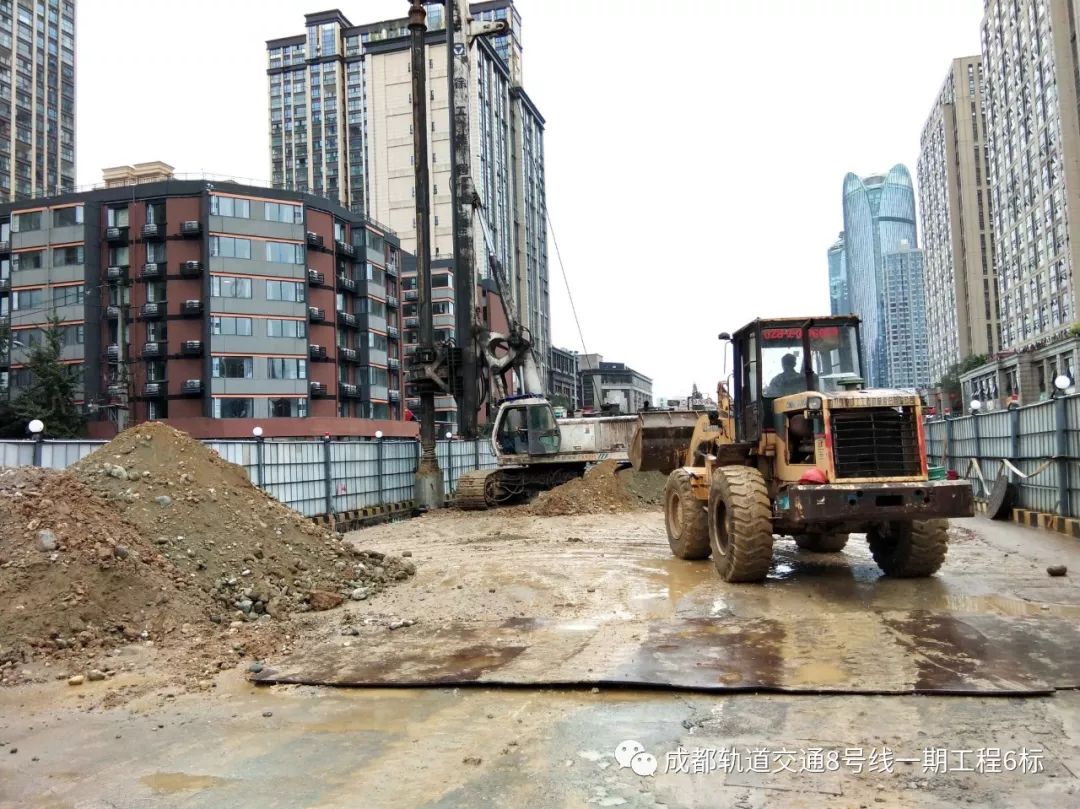

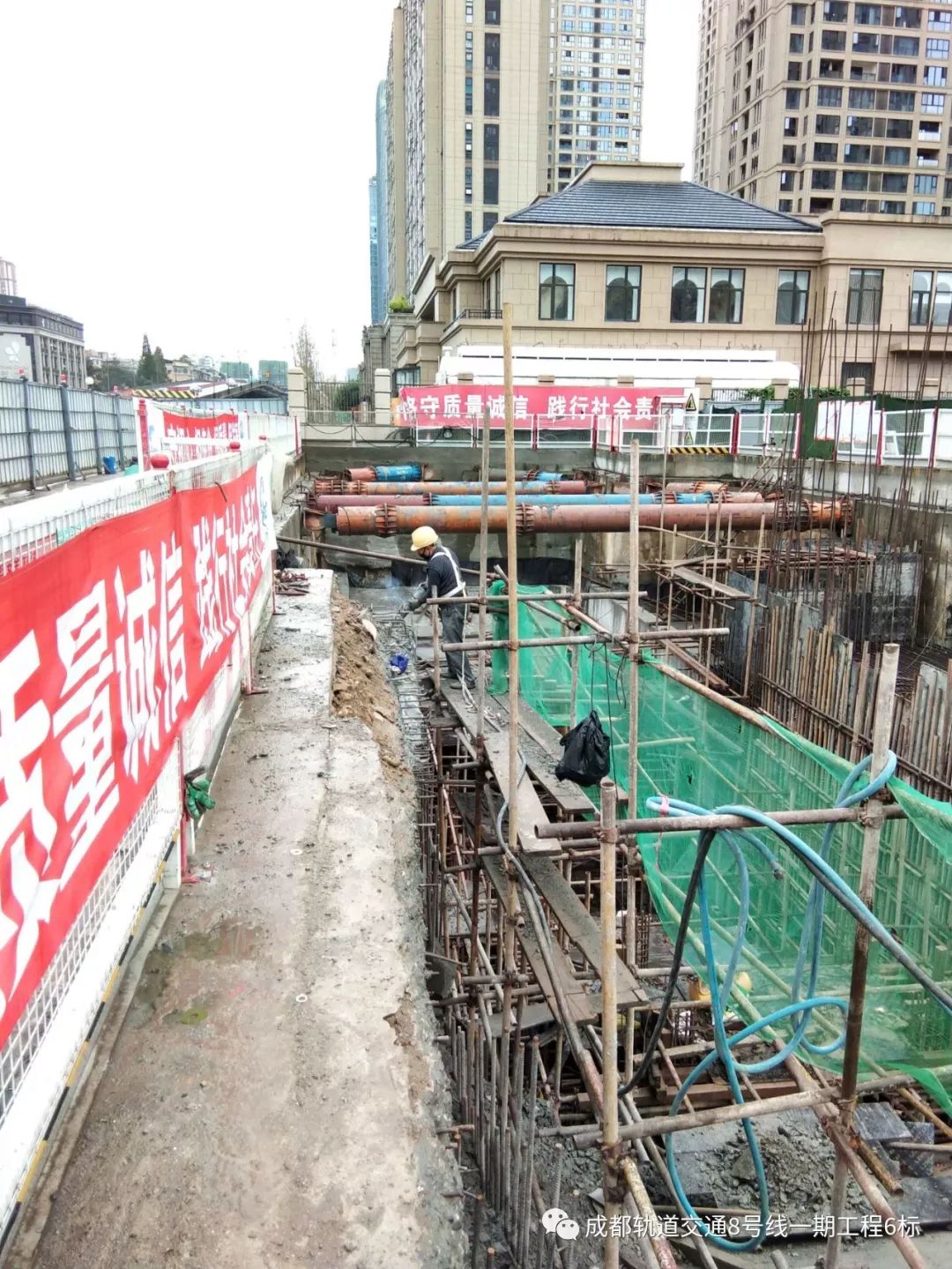

2、D出入口围护桩施工。作业人员4人(旋挖班组4人),围护桩今日完成3根,开累完成20根,占总量67根的30%。

3、A出入口斜坡段主体冠梁凿除。作业人员人(普工1人),今日完成该项的10%,累计完成该项的100%。

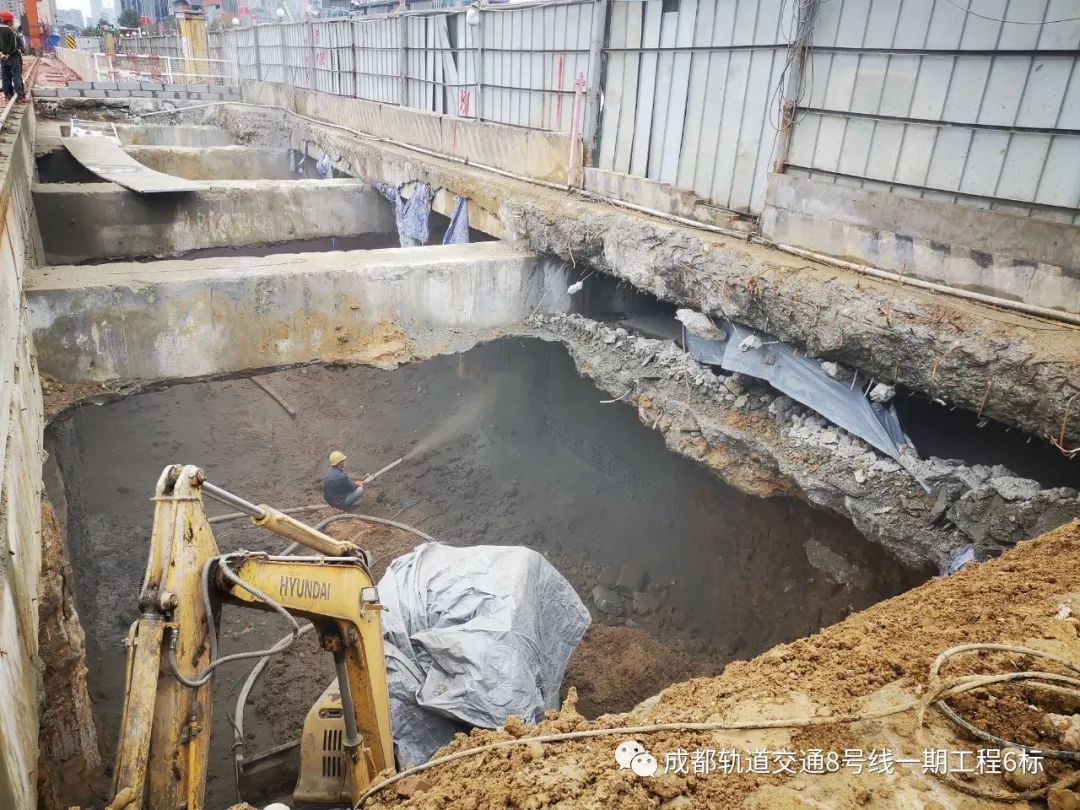

4、C出入口探沟开挖施工。作业人员5人(杂工5人),今日完成该项的50%,累计完成该项的50%。

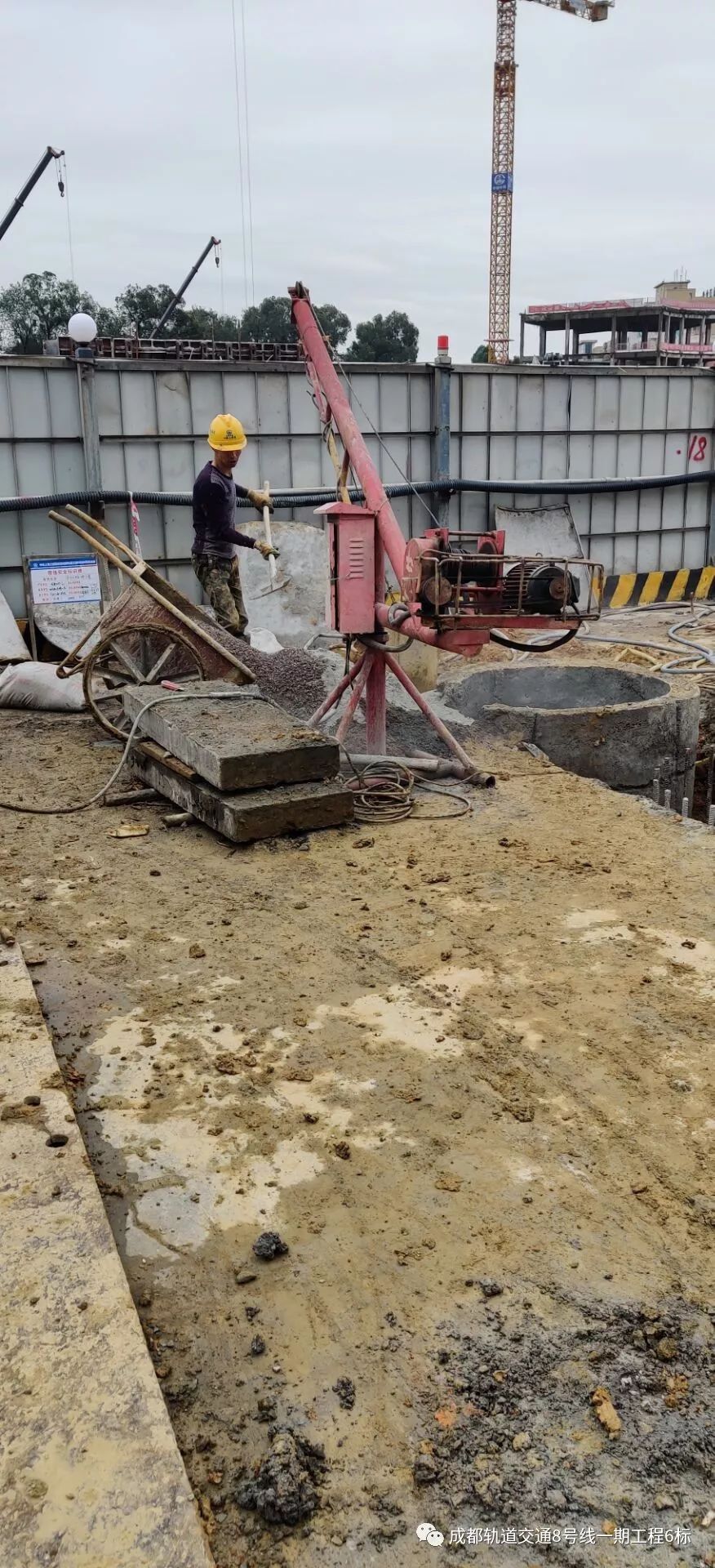

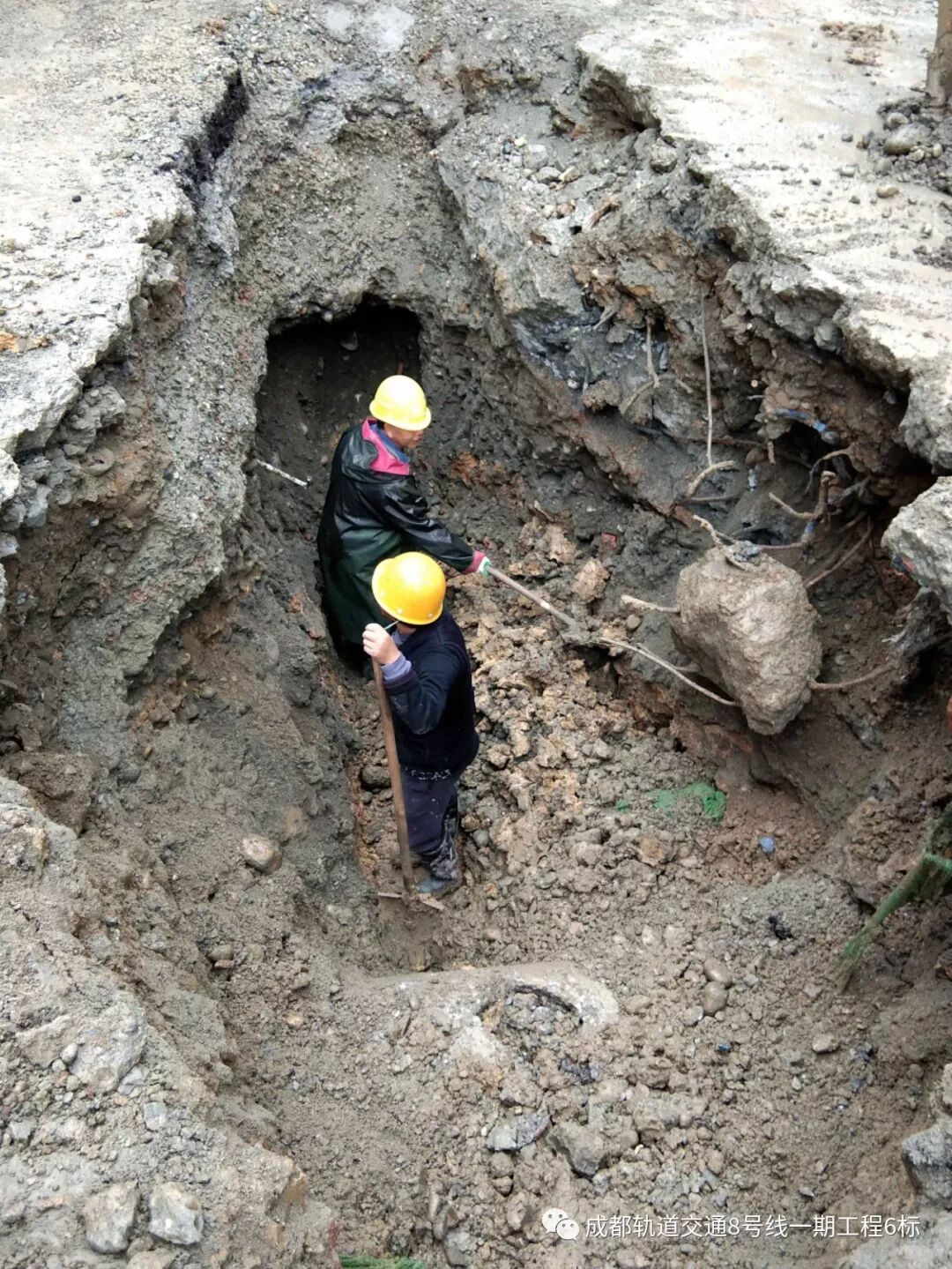

5、C出口3#、F2a-6#桩人工挖孔施工。作业人员4人。
二、东郊记忆站今日施工情况:

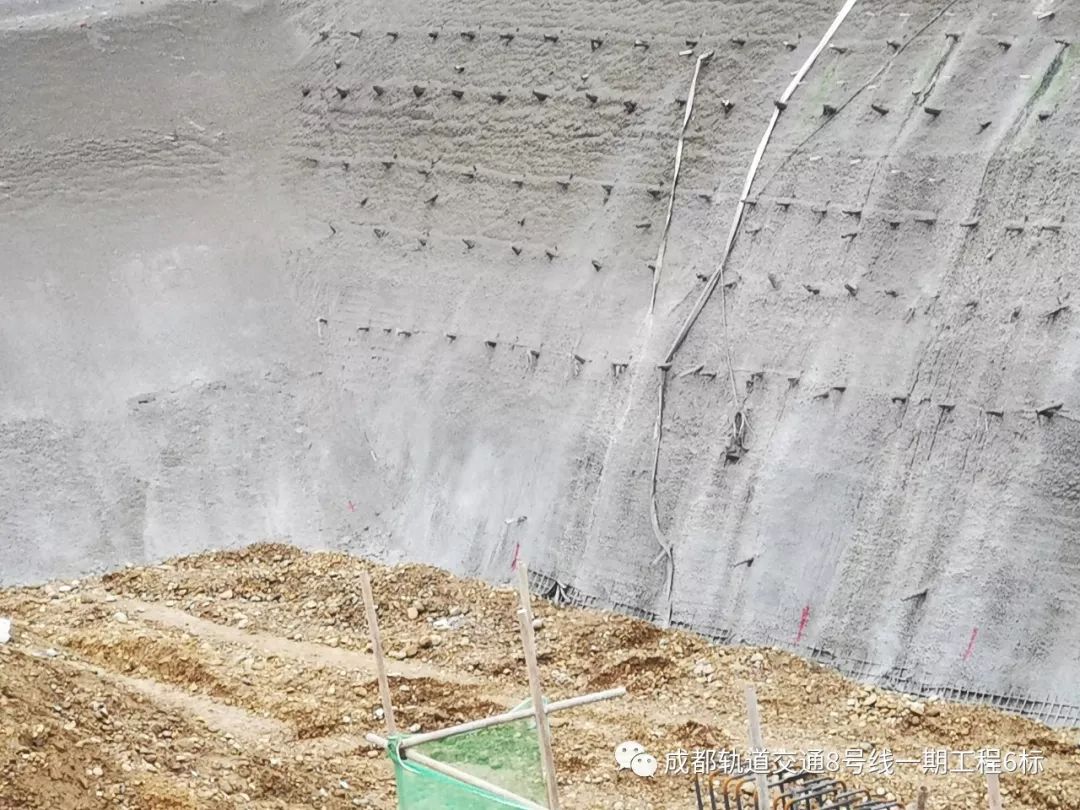

1、B出口钢筋网喷。今日完成120m?,开累完成120m?,占设计总量2723m?的4.4%。

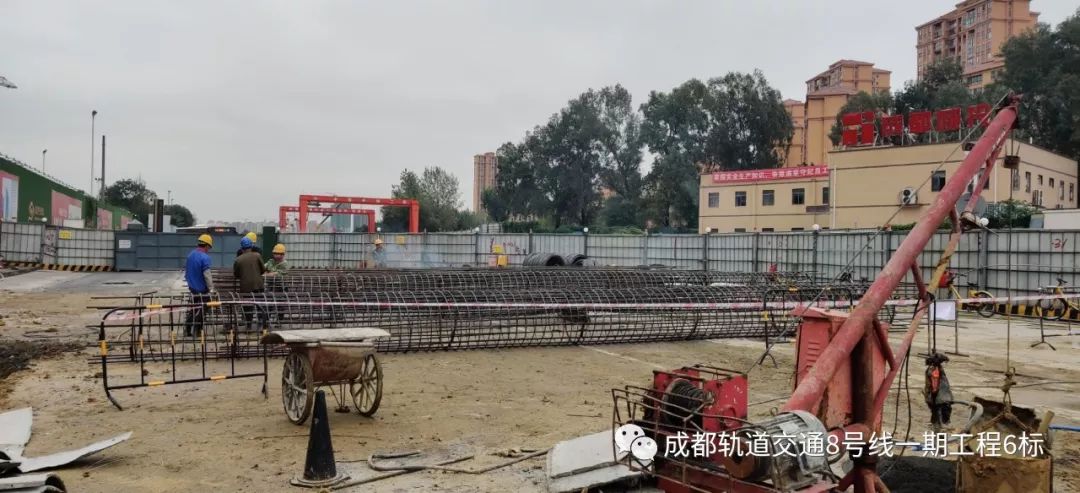

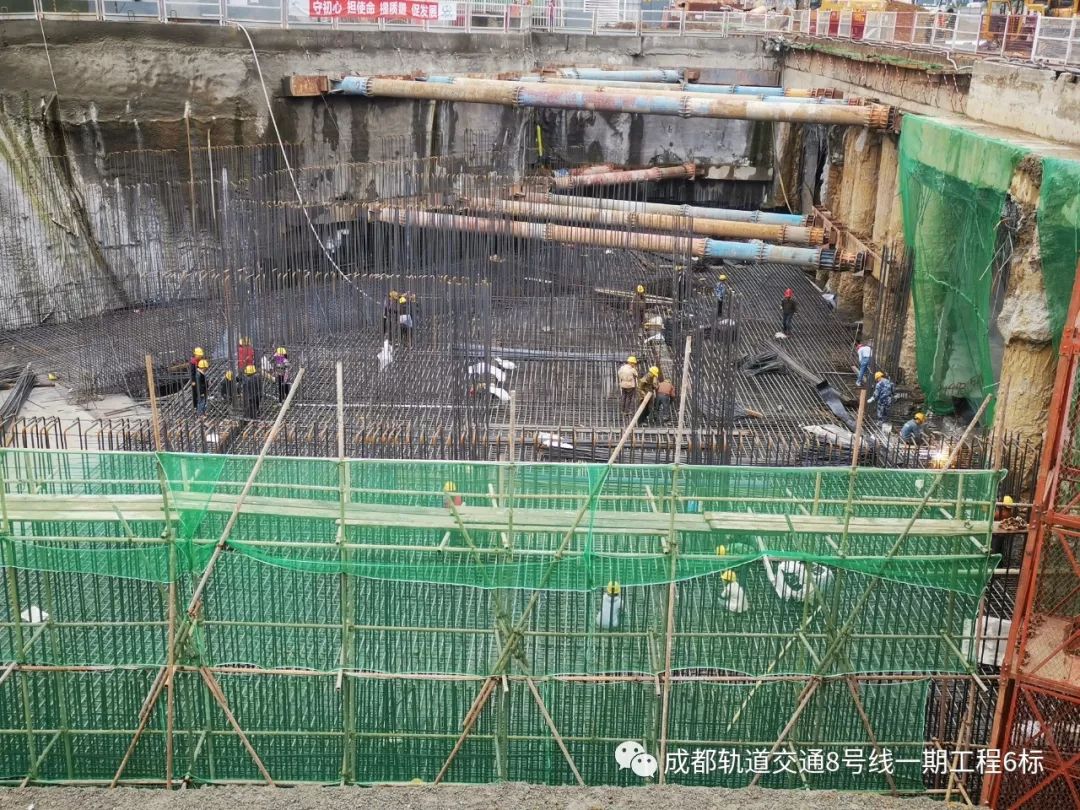

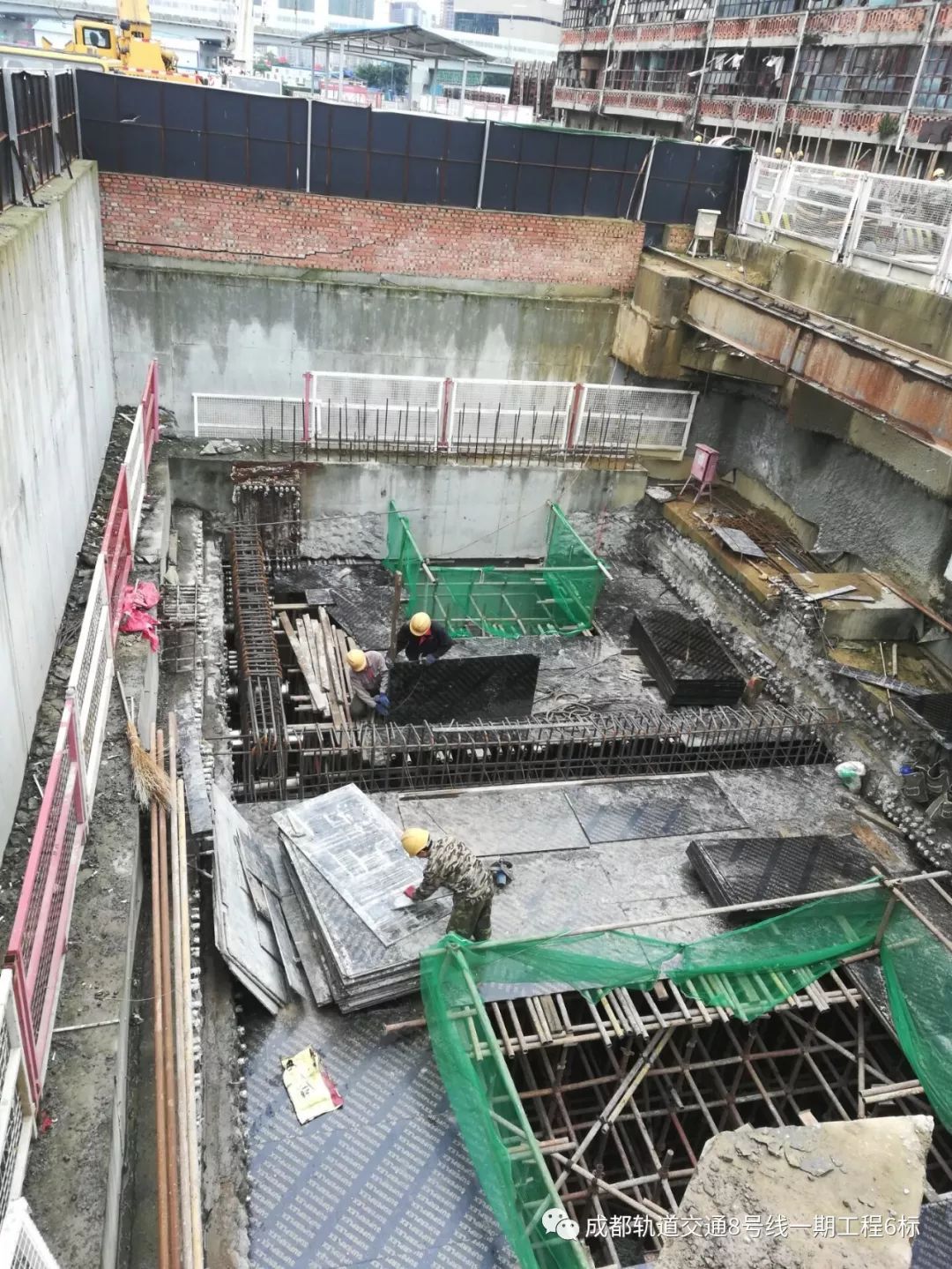

2、D出口N1、N2段底板钢筋绑扎施工。钢筋工25人,今日完成10%,累计完成90%。

3、D出口钢筋网喷。今日完成100m?,开累完成1638m?,占设计总量2779m?的58.9%。
三、理工大学站今日施工情况:

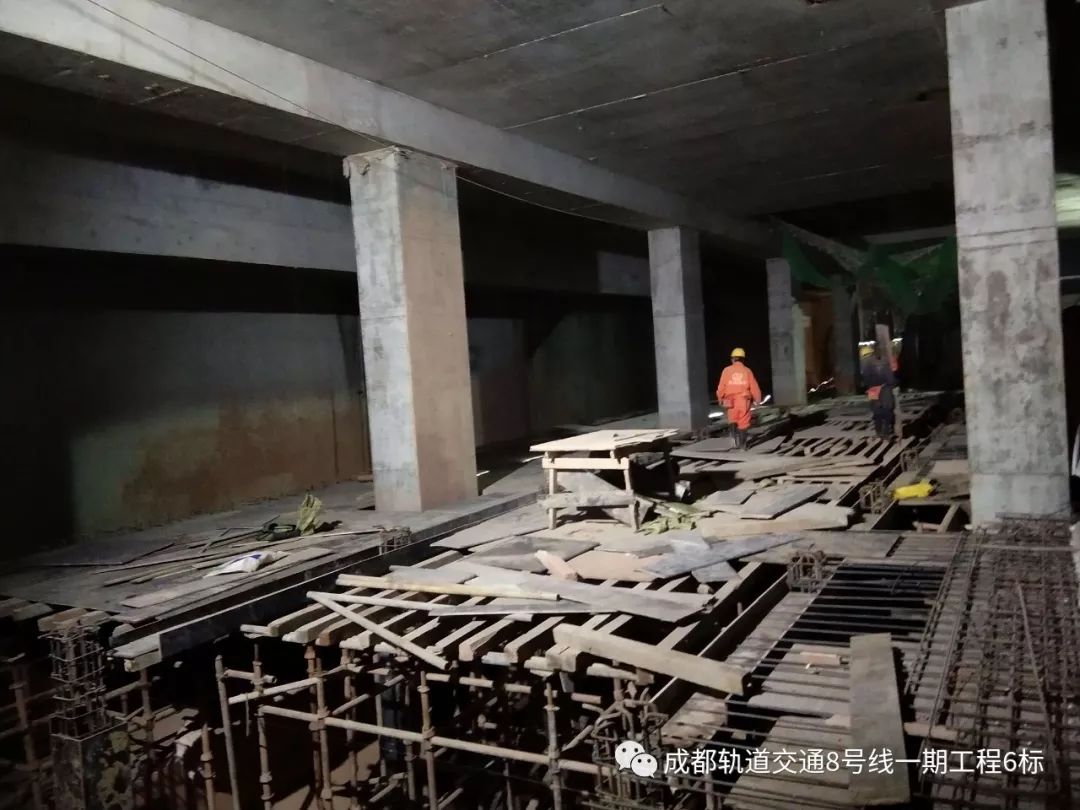

1、A出入口N3段斜坡段顶板钢筋制安,作业人员4人,今日完成20%,累计完成该部位工序100%。

2、A出入口N3段斜坡段侧墙模板安装,作业人员8人,今日完成40%,累计完成该部位工序100%。

3、19-21轴负一层左线中隔墙模板安装,作业人员4人,今日完成100%,累计完成该部位工序100%。
四、十里店站今日施工情况:

1、C口斜坡段侧墙钢筋绑扎,作业人员6人,今日完成20%,开累完成100%。

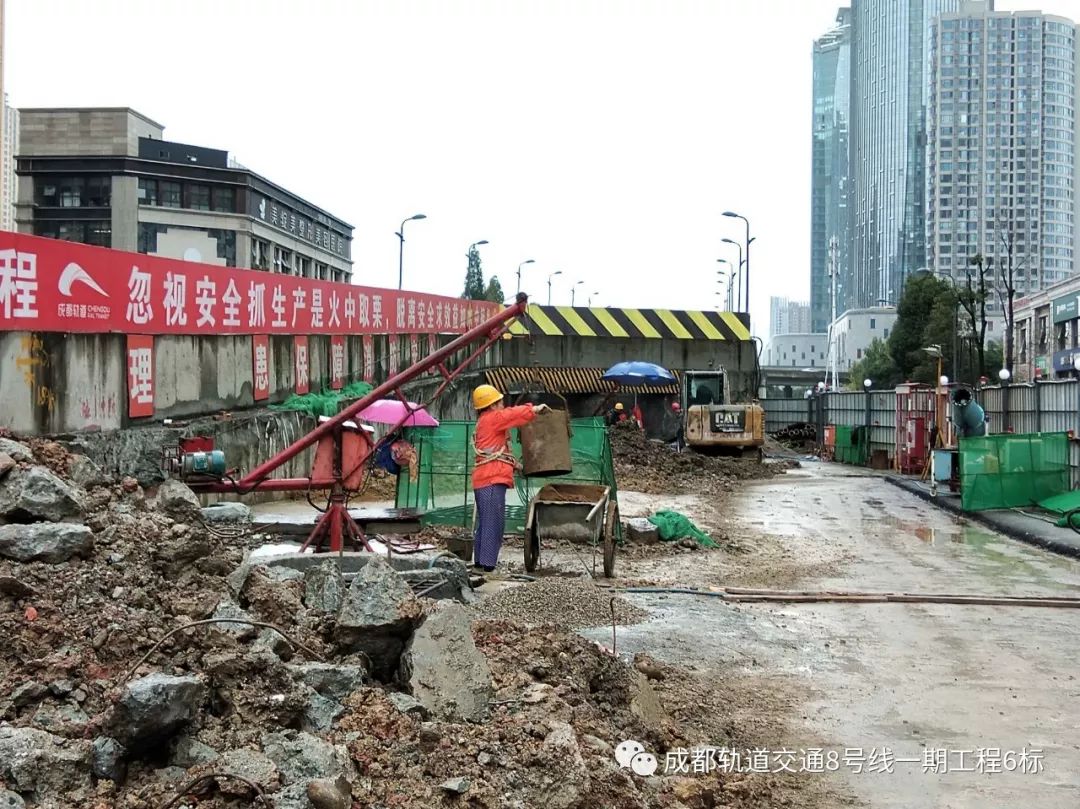

2、3号风亭主体围护桩破除,今日完成30%,开累完成100%。

3、A出入口人工挖孔桩施工,作业人员2人,今日完成5%,开累完成95%。

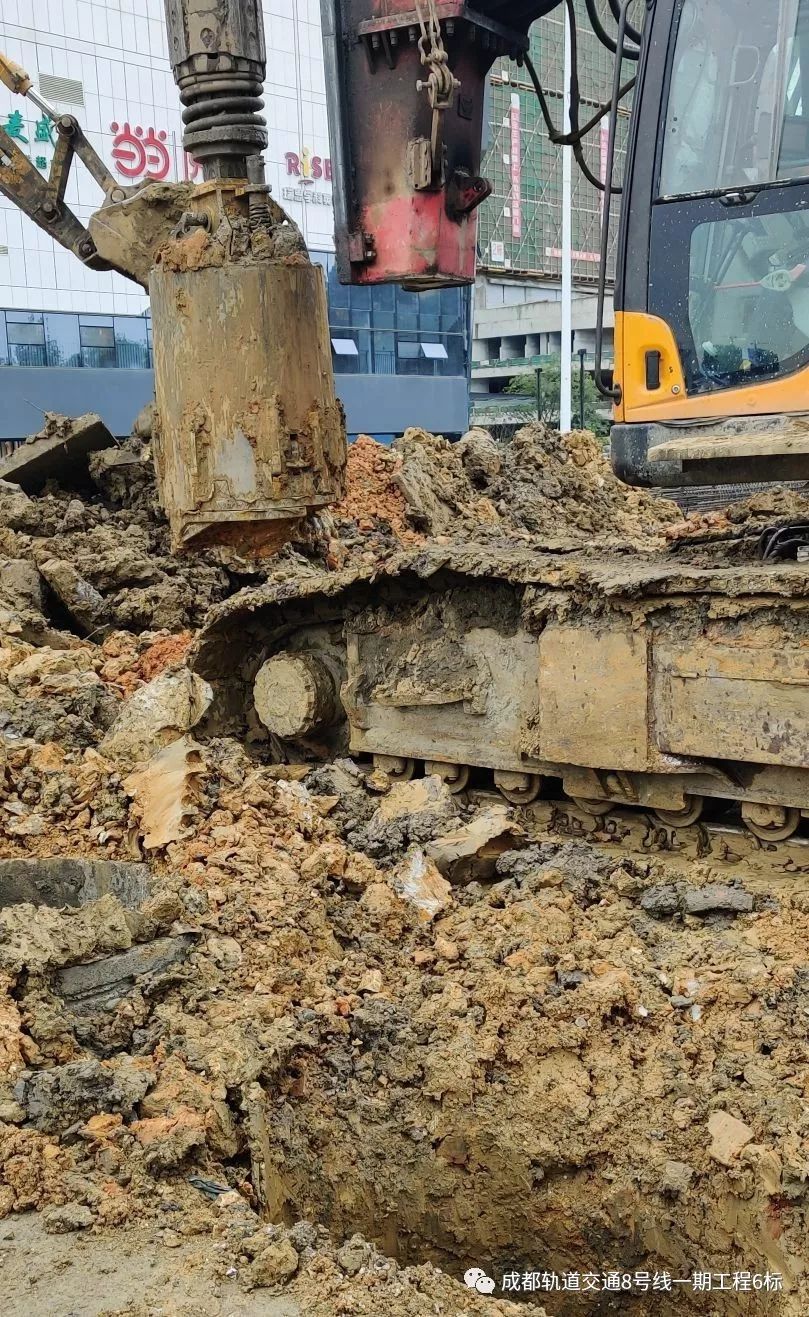

4、A出入口旋挖桩施工,作业人员4人,今日完成9根,开累完成31根,占设计总量75根的41.3%。

5、2号风亭钢筋笼制作,作业人员6人,今日完成2根,开累完成3根,占设计总量60根的5%。
